k8凯发天生赢家

四川k8凯发天生赢家建设集团

/img/nbanner6.jpg

新闻中心

k8凯发天生赢家新闻 专题报道 行业动态 中标喜报 招标通告

茂县中心城区市政门路基础设施建设项目推进会

宣布时间:2021-07-30

分享

返回列表

由集团公司中标承建的茂县中心城区市政门路基础设施建设项目,建设规模为门路革新4.5公里及配套设施建设,工期730天 。项目自6月初正式开工以来,正在有序进行 。应茂县政府要求,该项目K0+000—K2+210段必须在8月20日内完成 。为满足节点工期要求,茂县住房和城乡建设局于7月30日在集团公司茂县项目部召开项目推进会,参会的单位有县住建局(建设单位)、县质监站、县发改局纪委项目组、盛羌监理(监理单位)及集团公司茂县项目部 。

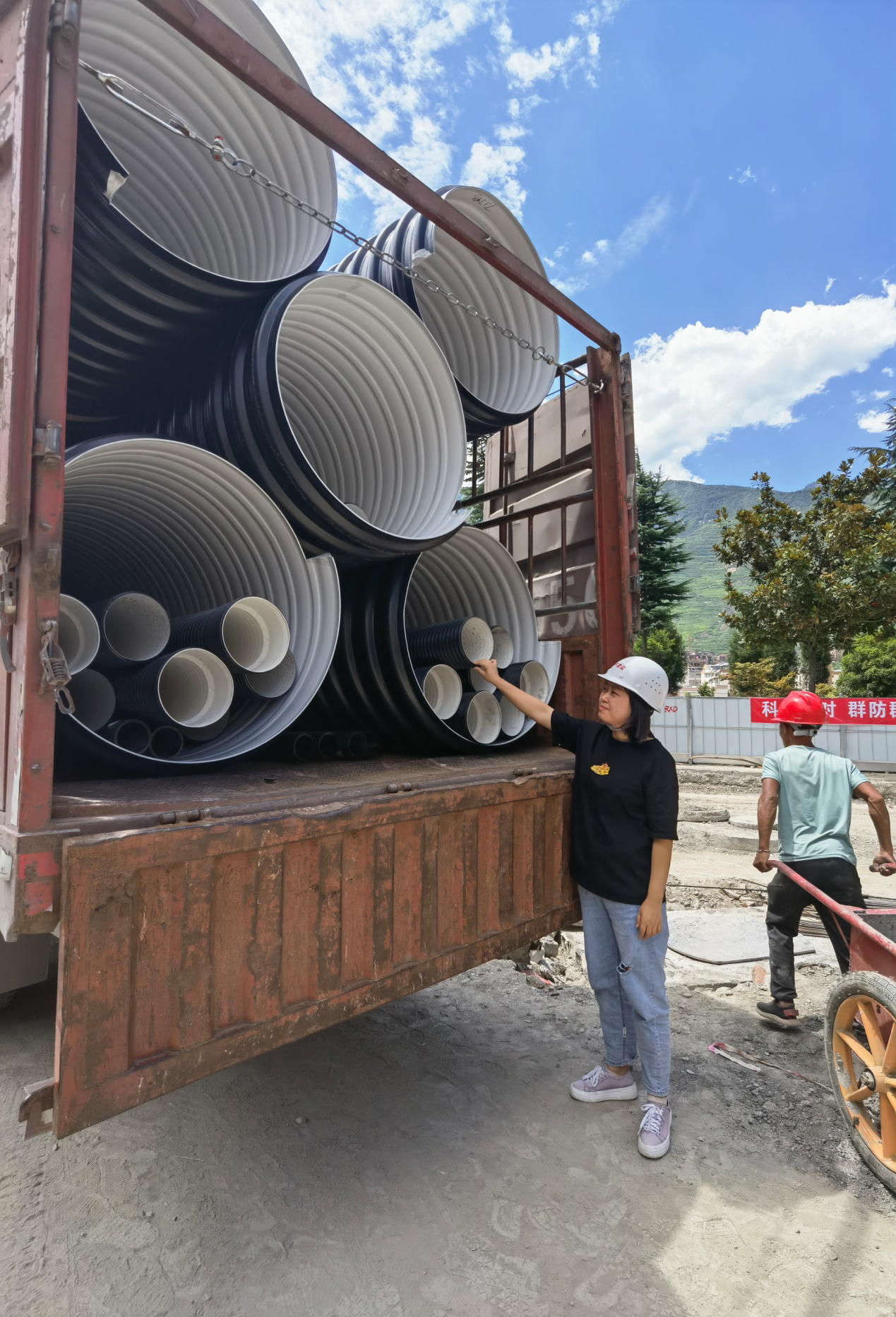

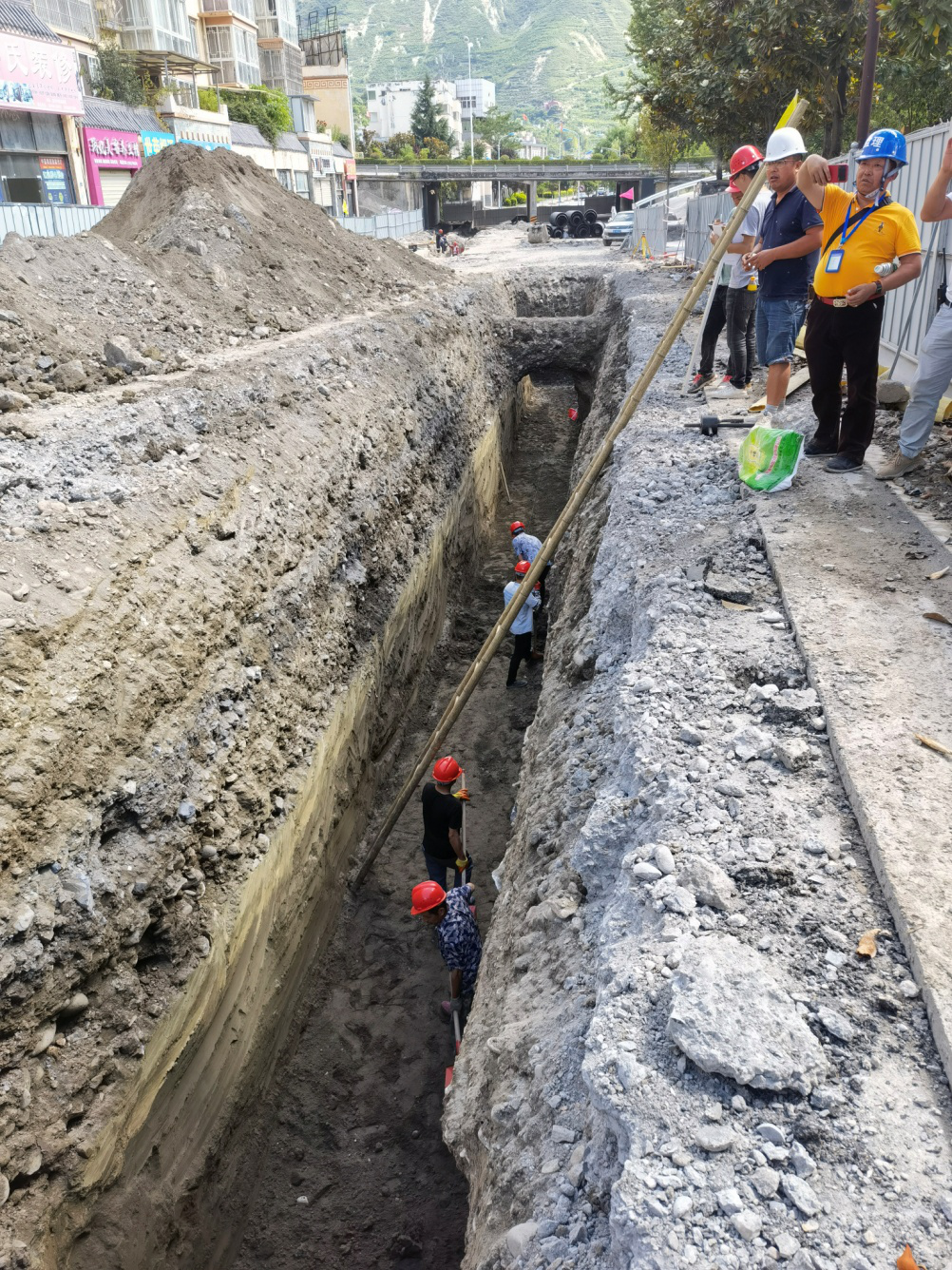

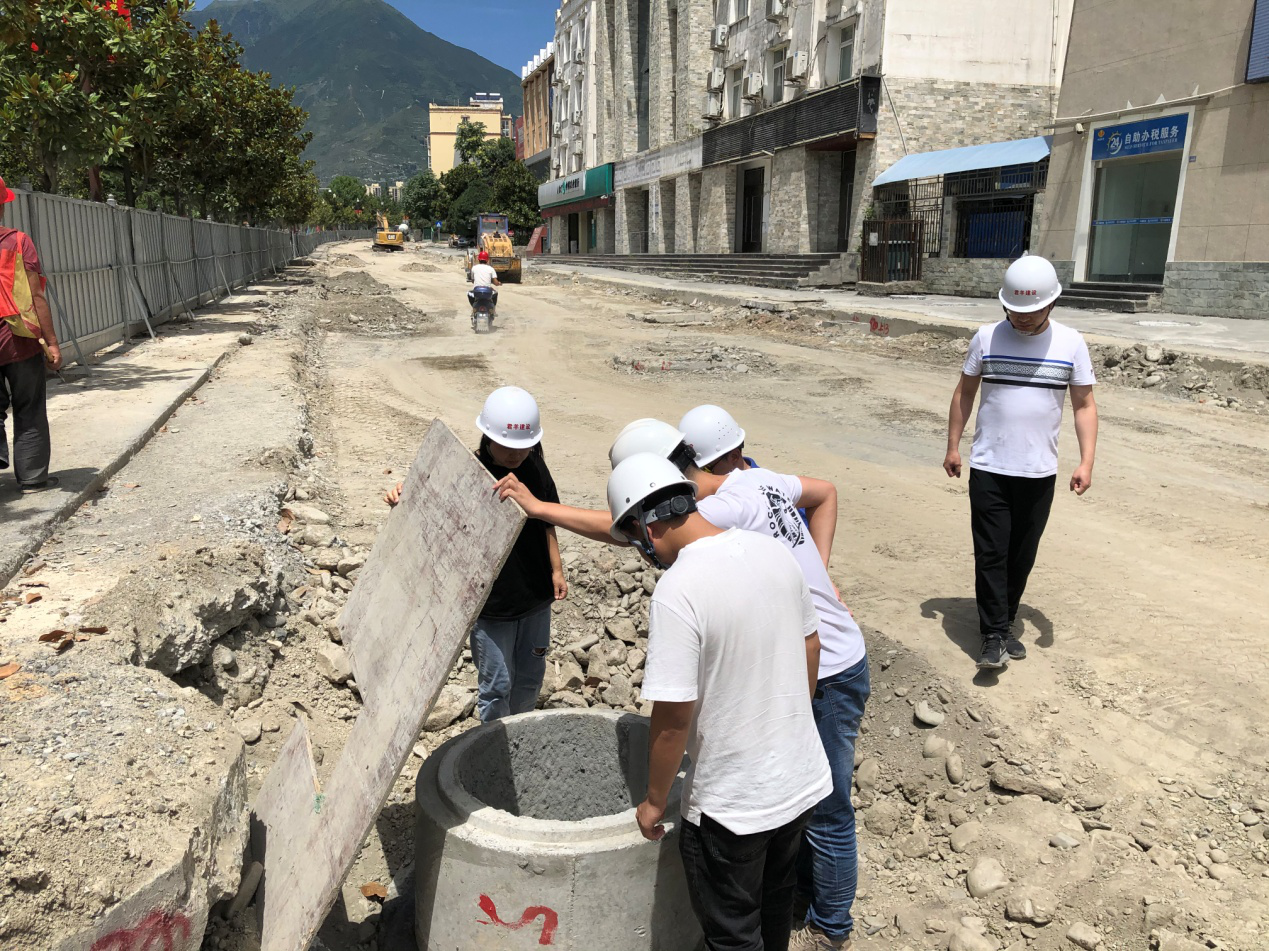

会上,首先由集团公司茂县项目部介绍了开工以来项目的完成情况:K0+000—K2+210段分成两个大段4个小段施工,第一大段K0+000—K1+140,分为K0+000—K0+180和K0+180—K1+140两个小段,现均已完成污水、给水管网及电力浅沟的施工,门路下层也已铺筑完成,开始铺设水稳层,预计8月10日完玉成部施工任务;第二大段K0+140—K2+210,分为K1+140—K1+440和KK1+440—K2+210两个小段,现均已完成污水、给水管网及电力浅沟的施工,准备铺筑门路级配碎石下层,8月7日左右开始铺设水稳层,随后人行道和门路面层同时施工,预计8月17日左右完玉成部施工任务 。


监理单位提出:1、现在疫情比较严重,建议施工单位召开防疫专题会,对施工人员、质料运输人员进行排查,制止疫情影响工期;2、检查井口的临边防护步伐必须到位;3、井下清理作业要先体例密闭空间施工专项计划;4、新旧路基搭接的薄弱部位,必须夯实抵达密实度要求,制止不均匀沉降;5、合理安排人、机、料,包管节点工期完成;6、扬尘治理事情要到位,喷淋在施工历程中应全程开启,洒水车每天多跑几趟 。


县质监站提出:1、检查井内杂物和工地的建碴要实时清理;2、人行道垫层厚度不敷的要补够,找平度要抵达设计要求;3、整改通知要实时回复,若在限期内未回复将开处分通知单;4、监理和施工的资料要跟上进度 。

县发改局纪委项目组只说了两点:1、主要是监督廉政方面的问题,业主或其他部分有廉政方面的问题实时打举报电话;2、各方提出的意见施工单位应实时整改 。

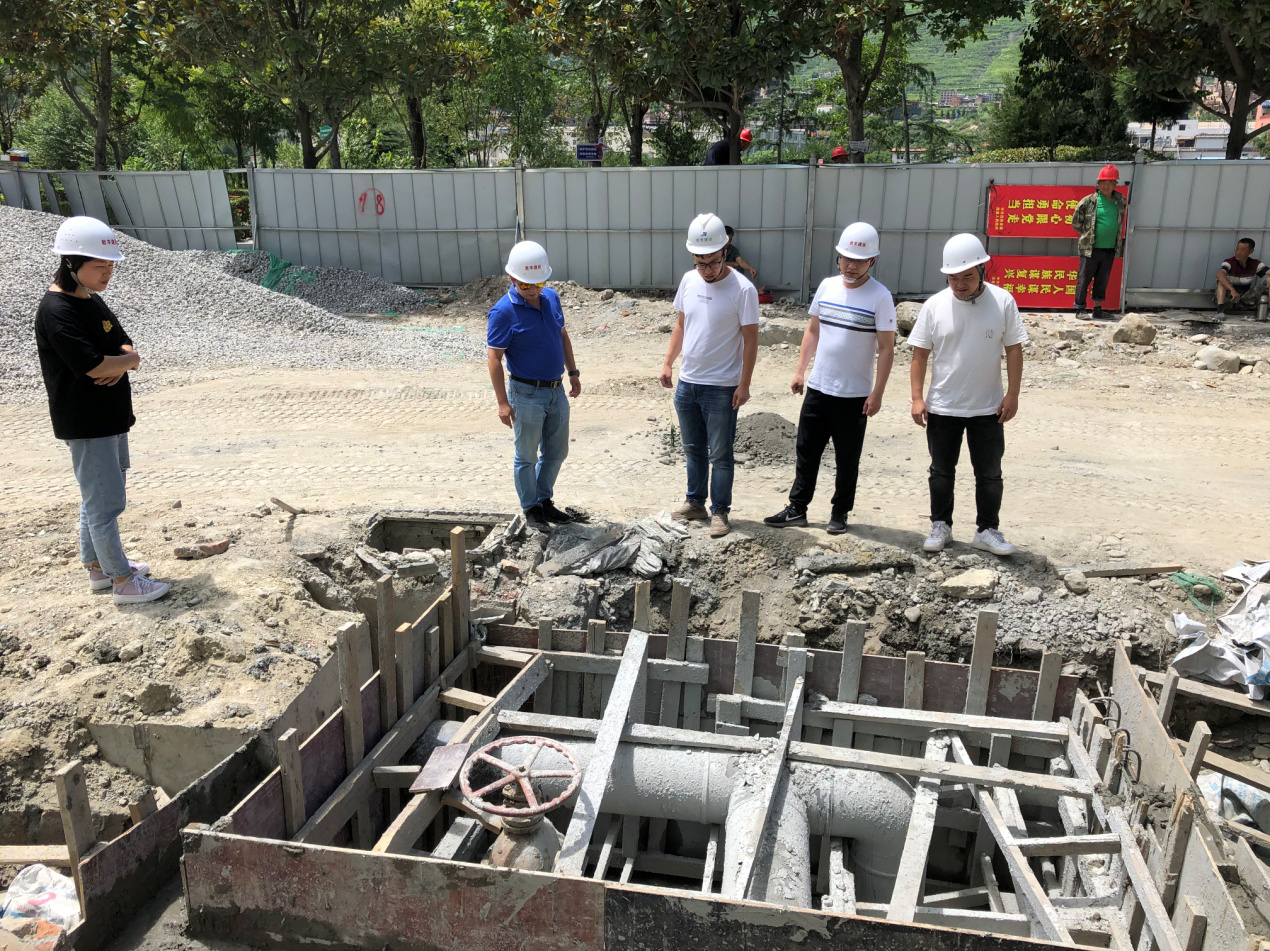

建设单位代表指出在后续的施工中要注意以下几点:1、井口临边防护要做好,制止行人跌落;2、井口的周边增强要按设计到位,制止路面形成后沉降,人行道垫层浇筑要振捣密实;3、设计图有过失的时候要实时与监理、设计、业主相同;4、防尘步伐做好,洒水车跑勤点;5、班组安排要合理,不要头天晚上加班了第二天上午就没人施工了;6、自来水管网新旧连接要早点与自来水公司对接,并做好准备事情,争取一天内完成,不影响居民生活;7、防疫事情要增强重视,接纳有效步伐;8、请了三位原建设局的专家协助监督现场,施工单位要听取他们的意见并实时整改;9、国家环保督查组8月中旬到茂县,门路下层和水稳层的质料要早点备齐;10、桥梁的设计图纸已经出来了,施工单位要抓紧体例施工计划,在节点工期目标完成的同时开始桥梁施工的准备事情 。 图片5

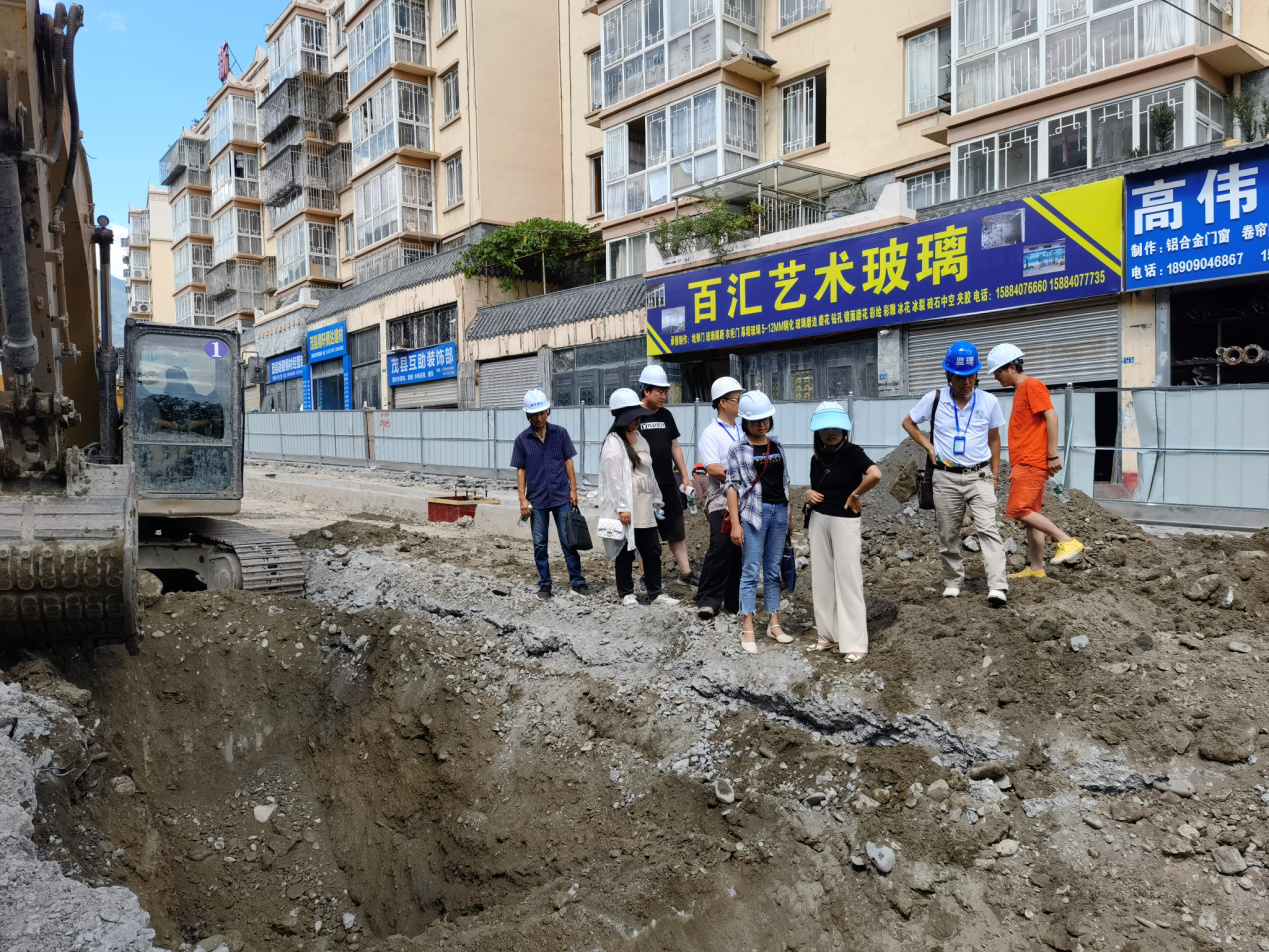

最后由建设局孙局长做出总结谈话,他首先肯定了施工单位前段时间做出的努力,加班加点施工,克服了许多困难,让完成节点工期任务看到了希望 。可是不管是现场治理,照旧质量和宁静文明施工仍然保存许多问题,施工单位要听取各方的意见和建议,遵从业主、监理的指令,合理组织安排,认真整改 。最后提出各方主体单位要履职尽责,在包管质量和宁静的前提下,有序推进进度,包管按8月20日完成节点工期目标 。


上一篇

2021年下半年外派人员治理培训会

下一篇

成都南充商会一行走访副会长单位——k8凯发天生赢家

网站地图
友情链接:凯时网站  k8凯发app官网  凯时官网  AG亚娱集团  凯时K66  K8凯发  凯时k88最新  js1996官网  bwin必赢  尊龙凯时  js1996官网  K8凯发  亚美AM8  凯时尊龙官网  凯时官网
